新校区建设项目工作周报(2023年4月24日—2023年5月7日)

发布时间:2023-05-13 11:01 浏览次数:

新校区建设项目工作周报

(2023年4月24日—2023年5月7日)

一、一期工作周报

上周主要完成事项(4.24-5.7)

1、1区4#宿舍楼

①3层-6层一米以下二遍腻子施工完成;

2、1区5#宿舍楼

①楼梯间二遍腻子完成;

3、1区7#宿舍楼

①电气线路疏通完成 ;

4、5区1#教学楼

①屋面天沟防水施工完成;

5、5区2#教学楼

①石膏砂浆找平完成;

②楼梯扶手开始安装;

③外保温涂料完成500㎡;

6、2区3#食堂

①外墙涂料施工完成1000㎡ ;

7、3区学生创业中心

①3#、5#楼电井,排烟道,过梁上口,一层窗口反台,卫生间外墙完成;

②4#、6#楼电井、排烟道,一层窗口上反台,过梁上口ALC隔墙板完成。

③7#楼夹层ALC墙板完成60㎡,一层卫生间外墙,排烟道,一层卫生间外墙,排烟道,一层窗口上反台ALC隔墙板完成消控室ALC隔墙板完成,消防控制室ALC隔墙板安装完成。

④1#2#楼,夹层完成剩余40㎡,一层完成剩余50㎡。一层窗口上反台,排烟道电井ALC隔墙板完成。

⑤8#楼,排烟道,电井,一层,夹层ALC隔墙板完成70㎡。

⑥4#楼外墙涂料完成600㎡;6#楼外墙涂料完成400㎡;7#楼外墙涂料完成400㎡;

本周主要工作计划(5.8-5.21)

1、1区4#宿舍楼

①一米以下二遍腻子施工全部完成;

2、1区5#宿舍楼

①二层、三层、四层乳胶漆喷涂完成;

3、1区7#宿舍楼

①肯德基门安装完成;

4、1区2#宿舍楼

①伸缩缝处瓷砖铺贴完成;

②进料口窗口合口完成;

③地沟检查口安装完成;

④室外踏步砖铺贴完成;

5、5区2#教学楼

①斜屋面檐口线条施工完成;

②卫生间砂浆抹灰完成。

4、2区3#食堂

①外墙涂料施工完成1000㎡;

5、3区学生创业中心

①3#楼外墙涂料完成500㎡;4#楼外墙涂料完成300㎡;6#楼外墙涂料完成200㎡;7#楼外墙涂料完成300㎡;

②8#楼一层剩余过梁构造柱施工完成;

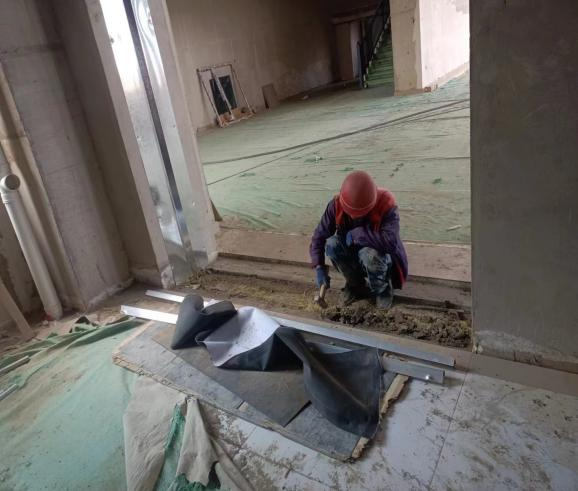

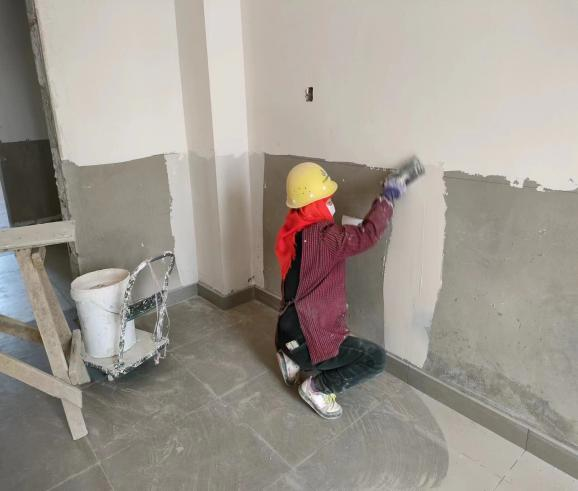

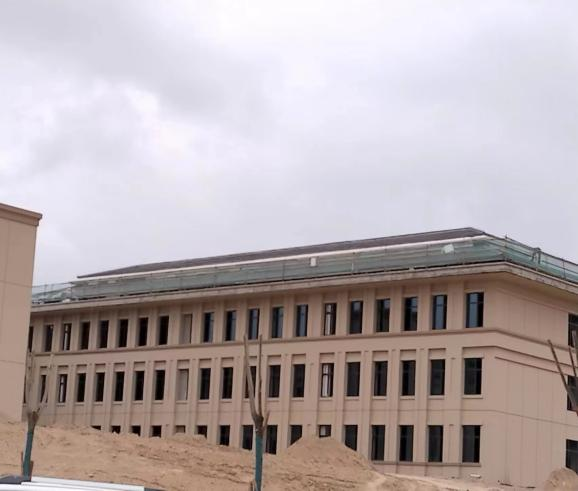

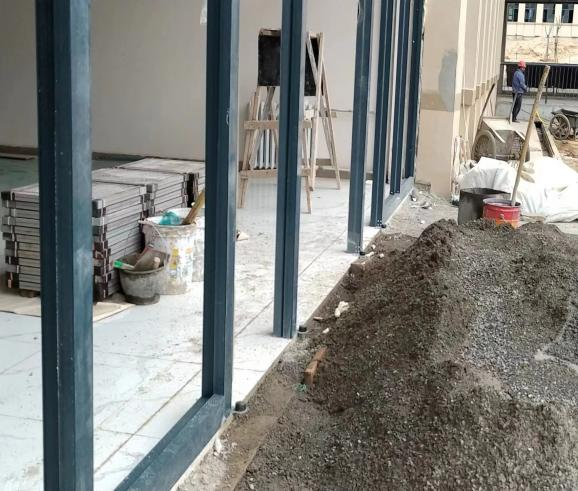

施工现场照片





二、二期工作周报

上周主要完成事项(4.24-5.7)

1、 2区1#教学楼

①连廊反水坎台抹灰完成;

②伸缩缝处瓷砖铺贴完成;

2、 2区2#教学楼

①卫生间石膏板吊顶完成;

②西单元腻子打磨;

③教室内乳胶漆喷涂;

3、 2区5#宿舍楼

①剩余3间SPC板材安装完成;

②北单元散水浇筑完成。

4、 9区1#-A教室公寓式住宅楼

①二遍腻子完成12户。

本周主要工作计划(5.8-5.21)

1、 2区1#教学楼

①肯德基门安装完成;

②铝单板雨棚样板施工完成;

③塔楼内保温完成300㎡;

④散水排水沟找坡完成;

⑤室外踏步砖铺贴完成;

2、 2区2#教学楼

①肯德基门安装完成;

②西单元一层以上涂料滚涂施工完成。

3、 2区5#宿舍楼

①北单元散水浇筑完成。

4、 2区6#宿舍楼

①一层活动室地面瓷砖铺贴完成;

②二层、三层腻子打磨完成;

③散水排水沟找坡完成;

5、 2区7#宿舍楼

①肯德基门安装完成;

6、9区1#-A教室公寓式住宅楼

①二遍腻子完成12户。

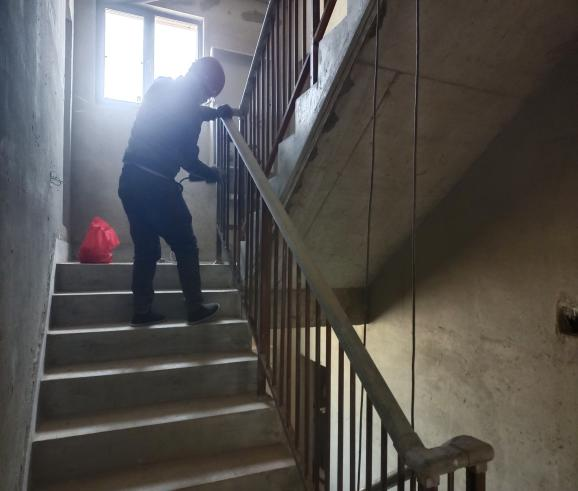

②楼梯扶手打磨。

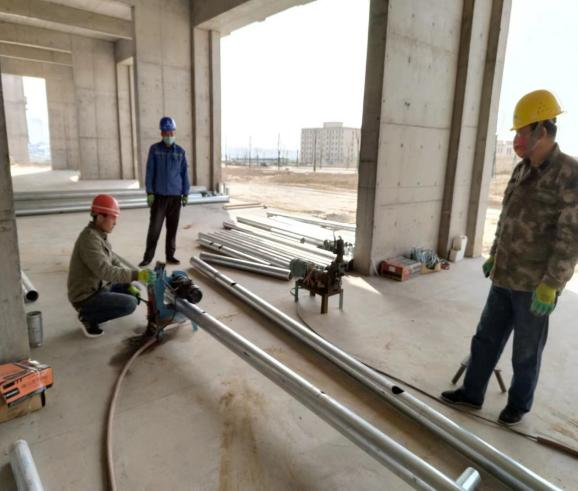

施工现场照片





三、三期工作周报

上周主要完成事项(4.24-5.7)

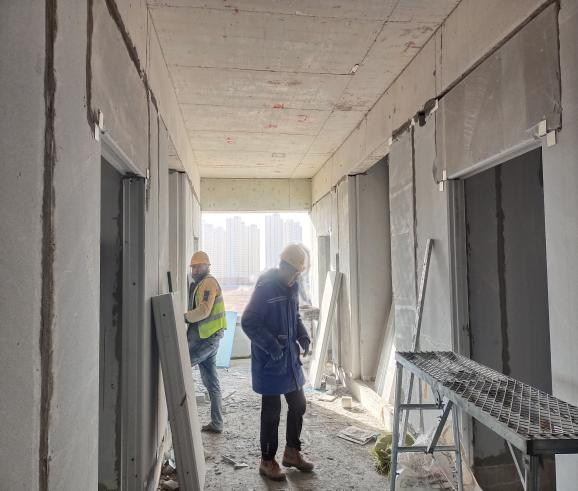

1、4区3#楼

①电气二次预埋完成9-11层;

②电梯井砌体抹灰完成2-5层;

③臭气道安装及吊洞完成2-11层;

2、4区4#楼

①卫生间排水支管安装7-111层;

②臭气道及墙体缝隙砌筑抹灰完成;

3、4区5#楼

①主楼ALC墙板13层除卫生间外安装完成;

②裙楼一层地坪钢筋绑扎混凝土浇筑完成;

③电梯井砌体1-6层砌筑完成,电梯井二次结构7-11层完成;

4、4区6#楼

①屋面找坡层完成,防水层完成;

②二三层外墙板安装完成;

5、4区7#楼

①2、3层墙面抹面石膏找平层完成;

本周主要工作计划(5.8-5.22)

1、4区3#楼

①电梯井砌体抹灰完成8-11层;

②臭气道塞砖抹灰完成8-11层;

③11层,2-9层7700剩余窗框安装完成;

④外保温材料进场、吊篮安装调试检测完成

2、4区4#楼

①消防喷淋安装4层;

②臭气道及墙体缝隙砌筑抹灰完成8-11层;

③电梯井砌体抹灰8-11层;

3、4区5#楼

①主楼ALC墙板14层除卫生间外安装完成;

②10-14层窗压顶支设钢筋绑扎混凝土浇筑完成;

③电梯井砌体7-11层砌筑完成;

④电梯井二次结构12-14层完成;

4、4区6#楼

①屋面防水层完成;

②一层外墙板安装完成;

5、4区7#楼

①一层外墙板安装完成;

②屋面防水层、保护层完成;

③2层、3层卫生间找平层、防水层完成;

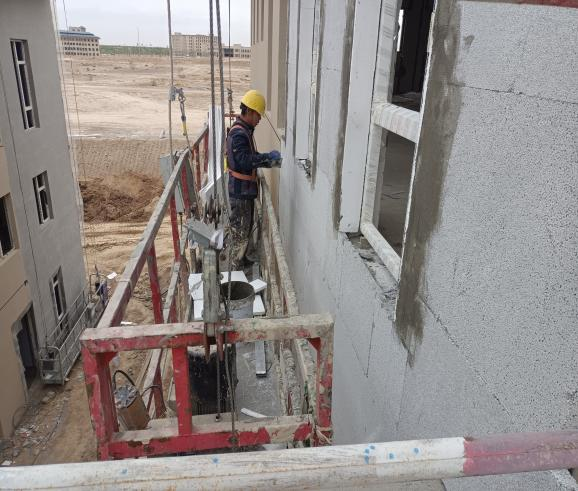

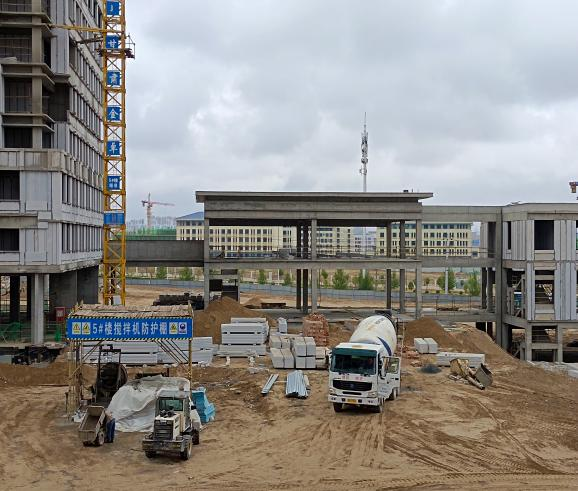

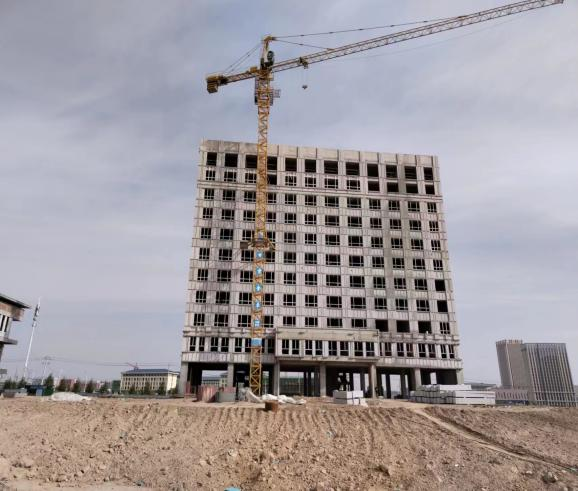

施工现场照片





四、图书馆工作周报

上周主要完成事项(4.24-5.7)

1、土方开挖全部完成;

2、土方回填完成;

3、基坑防护全部完成;

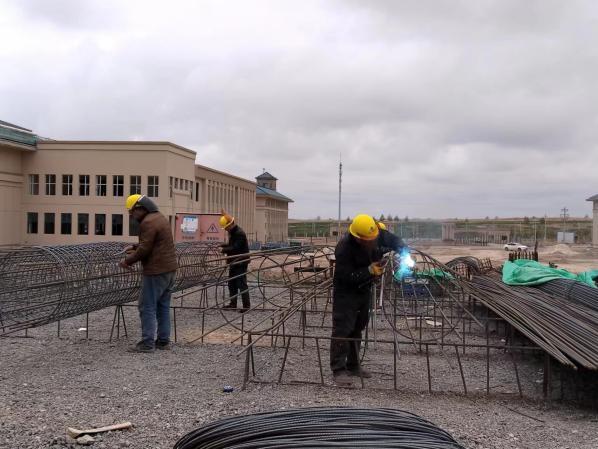

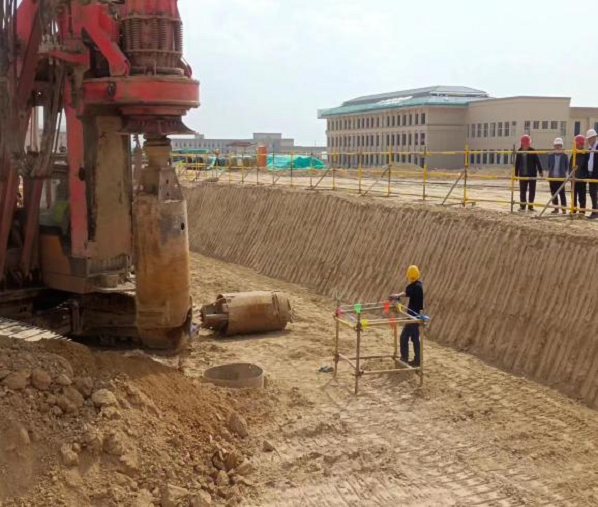

4、钢筋笼开始制作;

本周主要工作计划(5.8-5.21)

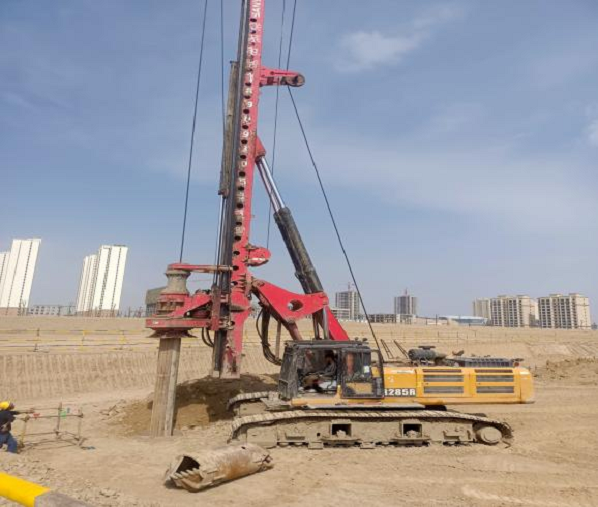

1、图书馆西侧桩基施工;

2、施工现场临水排布接管完成;

3、西侧塔吊基础施工;

4、桩基钢筋笼制作;

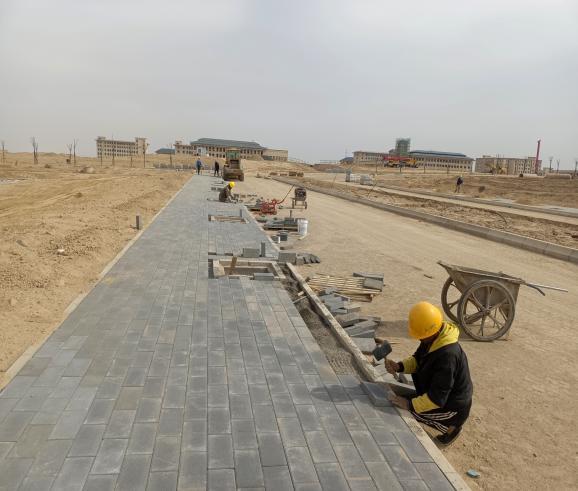

施工现场照片





五、室外施工

上周主要完成事项(4.24-5.7)

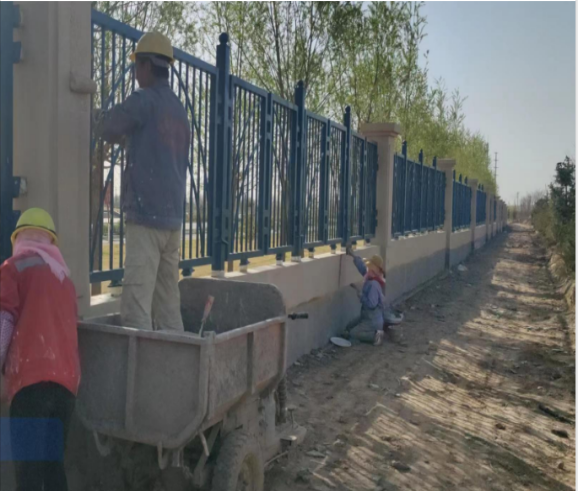

1、东侧围墙饰面刷漆完成80%;

2、2区1#、2#楼室外花池,挡土墙平面位置确定完成;

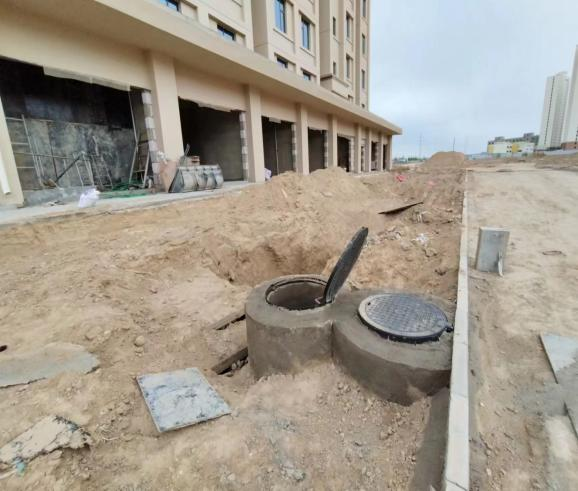

3、2区各井井室内部(导流槽、盖板缝隙、预留洞口、人孔抹灰、垃圾清理、井盖安装、爬梯安装)完成60%。

4、一区4#、5#、7#楼内庭院加宽路面基层处理完成、路缘石开槽完成。

5、2区7#楼周围混凝土路面刻纹完成。

本周主要工作计划(5.8-5.21)

1、2区1#、2#内庭院台阶、挡土墙、铺装、道路平面及高程确定完成,挡土墙基础开挖;

2、2区5#、6#楼内庭院消防回车场及支路混凝土浇筑完成;

3、2区1#楼北侧消防车道混凝土路面浇筑完成;

4、东侧围墙饰面刷漆完成100%;南侧围墙饰面刷漆完成60%;

5、2区各检查井井室内部(导流槽、盖板缝隙、预留洞口、人孔抹灰、垃圾清理、井盖安装、爬梯安装)完成100%;

6、1区4#、5#、7#楼内庭院及支路剩余路缘石安装完成;

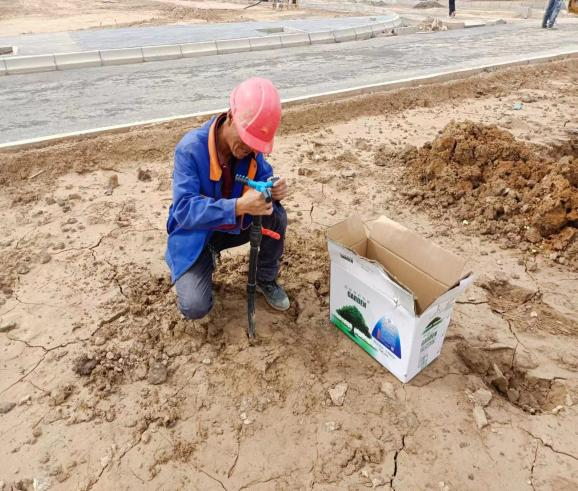

7、室外给水管道(消防、喷淋、给水)二次压力试验完成50%;

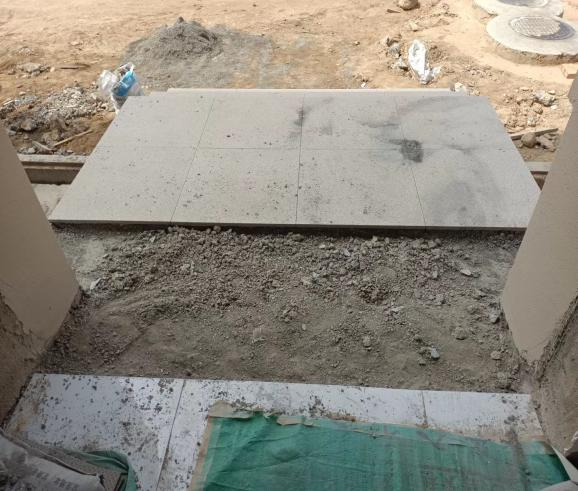

施工现场照片






六、校区周工作

1、学院领导来现场检查


2、现场问题梳理会


七、施工质量方面

1、施工前方案报审检查;

2、钢筋绑扎隐蔽巡查;

3、路面混凝土进场塌落度抽查、浇筑养护巡查;

4、窗框安装质量巡查;

5、外墙保温、涂料施工质量巡查;

6、内墙挂白质量巡查;

7、电、暖、消防安装巡查;

8、瓷砖铺贴平整度、缝隙、空鼓抽查;

八、安全文明施工方面

1、外墙保温及涂料吊篮验收内容巡查;

2、高处作业人员安全措施巡查;

3、移动式脚手架搭设规范巡查;

4、临时用电规范巡查;

5、ALC墙板安装安全措施巡查;

6、特种作业人员持证情况检查;

7、基坑、洞口临边防护巡查;

九、其他

1、王力门复尺;

2、肯德基门样品安装;

3、2区3号食堂装修方案修改;

4、室外地砖样品考察;

5、教学楼卫生间隔断墙样品选型;

6、抗震支座对接厂家。


供稿:新校区建设指挥部
