新校区建设项目工作周报

(2023年3月27日—2023年4月2日)

一、一期工作周报

上周主要完成事项(3.27-4.2)

1、1区3#楼

①暂无施工;

2、1区4#宿舍楼

①二层、三层走廊一米线以下腻子施工;

②门厅雨蓬外保温完成;

3、1区5#宿舍楼

①二层、三层走廊一米线以下腻子施工;

4、1区7#宿舍楼

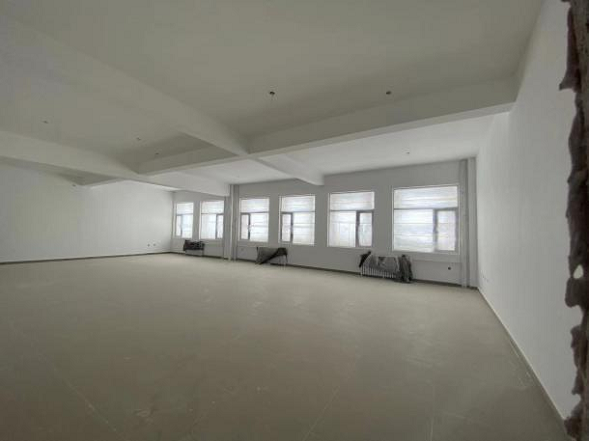

①一层、二层室内腻子、乳胶漆施工完成;

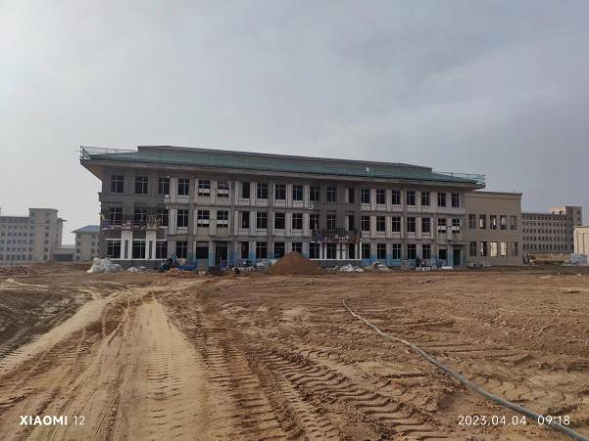

5、1区2#教学楼

①暂无施工;

6、5区1#教学楼

①北单元三层石膏找平完成;

7、5区2#教学楼

①外墙保温开始施工完成500㎡;

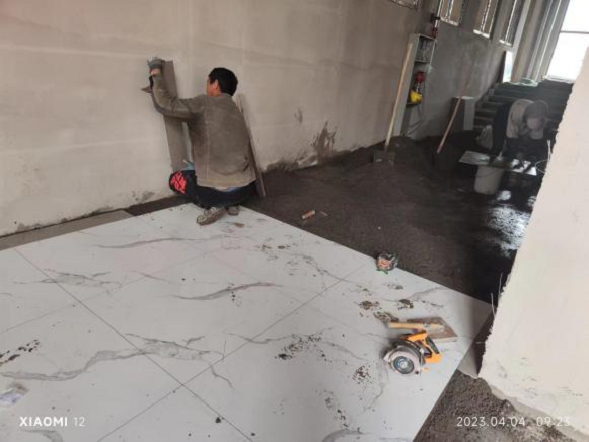

②卫生间瓷砖铺贴完成800㎡;外墙保温完成300㎡;

8、2区3#食堂

①外墙保温开始施工完成300㎡;

9、3区学生创业中心

①二次构件过梁支模板;

本周主要工作计划(4.3-4.9)

1、1区3#楼

①散水收尾完成;

2、1区4#宿舍楼

①二、三层SPC墙板安装完成;

②门厅前室开始铺贴石材;

3、1区5#宿舍楼

①一层SPC墙板安装完成60%;

4、1区7#宿舍楼

①地沟内垃圾清理完成;

5、1区2#教学楼

①无施工项目;

6、5区1#教学楼

①北单元四层石膏砂浆找平完成;

7、5区2#教学楼

①南单元石膏砂浆找平完成;

②一层瓷砖铺贴完成500㎡;

③外墙保温完成300㎡;

8、2区3#食堂

①外墙保温开始施工完成300㎡;

9、3区学生创业中心

①3#6#楼二次构件过梁支模板,混凝土浇筑完成;

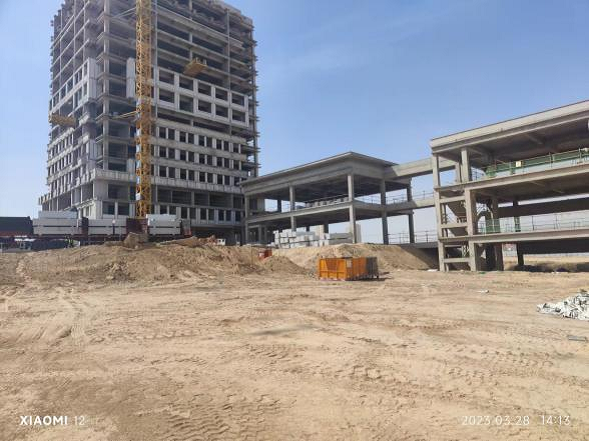

施工现场照片

二、二期工作周报

上周主要完成事项(3.27-4.2)

1、2区5#宿舍楼

①地沟清理完成50%;

2、2区6#宿舍楼

①暂无施工作业;

3、2区7#宿舍楼

①暂无施工作业;

4、2区1#教学楼

①卫生间墙面空鼓修补;

②卫生间上水管变更整改;

5、2区2#教学楼

①卫生间墙面空鼓修补;

②卫生间上水管变更整改;

6、9区1#-A/B教师公寓式住宅楼

①二遍腻子完成6户;

本周主要工作计划(4.3-4.9)

1、2区5#宿舍楼

①地沟清理完成;

2、2区6#宿舍楼

①暂无施工作业;

3、2区7#宿舍楼

①暂无施工作业;

4、2区1#教学楼

①暂无施工作业;

5、2区2#教学楼

①暂无施工作业;

6、9区1#-A/B教师公寓式住宅楼

①二遍腻子完成6户;

施工现场照片

三、三期工作周报

上周主要完成事项(3.27-4.2)

1、 四区3#楼

①1层地坪钢筋绑扎完成;楼梯间及落地窗2-11层挡水坎支设浇筑完成;

2、四区4#楼

①强弱配电箱安装6-11层;

3、四区5#楼

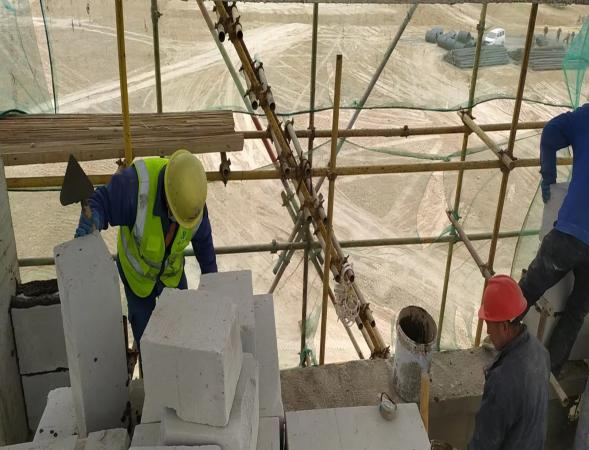

①主楼ALC墙板7、9层除卫生间外安装完成;屋面绑扎圈梁构造柱钢筋完成;

4、四区6#楼

①暂无施工;

5、四区7#楼

①2-4层电梯井加气块砌筑完成;卫生间蹲便器排水管安装完成7-11层;屋面雨水斗及小屋面雨水管安装完成;

本周主要工作计划(4.3-4.9)

1、 四区3#楼

①1层地坪混凝土浇筑完成;电气二次预埋完成2-5层;

2、 四区4#楼

①强弱配电箱安装2-5层;样板间给排水消防主支管安装完成;

3、四区5#楼

①主楼ALC墙板10层除卫生间外安装完成;

②屋面楼梯间及机房砌筑完成;

4、四区6#楼

①本周无施工

5、四区7#楼

①7#一层开始安装外墙板;屋面保温层找坡层完成;

②4-11层电梯井加气块砌筑完成;

施工现场照片

四、室外施工

上周主要完成事项(3.27-4.2)

1、校区环路内侧人行道透水砖铺设完成600米;

2、南大门石材幕墙石材及人员进场完成;

3、南大门道路下方天然气涵洞的施工完成,盖板预制完成;

4、二区5#、6#、7#楼回车场基层处理、灰土回填完成;

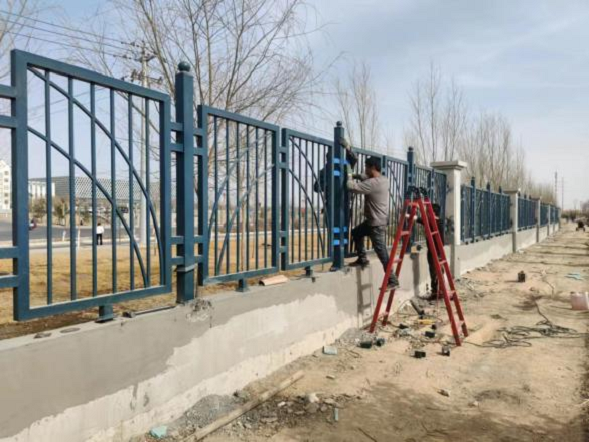

5、东侧围墙饰面工程基层处理;

6、安排浇筑混凝土路面班组进场,并进行一区3#楼北侧支路刻纹施工;

本周主要工作计划(4.3-4.9)

1、校区环路外侧人行道透水砖铺设完成600米;

2、二区1#、2#楼室外台阶地垄墙砌筑完成、基坑回填完成;

3、南大门石材幕墙施工;

4、南大门道路原土基层、水稳结构层回填压实完成;过路强电套管预埋完成;

5、二期消防车道剩余路缘石开槽、垫层浇筑完成,收水口开挖施工、铺装部位平地机整平完成;

6、东侧围墙饰面工程基层处理完成、南侧围墙处理;

7、二区3#北侧支路回填完成、二区1#、2#楼门厅铺装部位清基完成;

8、一区5#楼西侧路面混凝土浇筑完成、一区3#楼北侧、一区4#楼西侧消防车道刻纹、切缝完成;

9、二区各楼栋周围散水收水井砌筑完成50%;

10、环路内侧人行道土工布沟槽开挖、铺设完成;

施工现场照片

五、校区周工作

1、周工作例会

六、施工质量方面

1、人行道透水砖铺贴过程质量检查;

2、室外防风林树木移植以及养护检查;

3、绿化队伍主环路行道树养护检查;

4、重点巡视水电安装过程性检查,严格控制管线的顺直性;

5、三期地坪混凝土浇筑质量控制以及养护措施检查;

6、绿化队伍地灌水管安装检查以及每一段泄水口安装质量检查;

7、三期ALC墙板安装施工质量、卫生间反坎浇筑质量以及养护措施巡查;

七、安全文明施工方面

1、继续落实进场工作人员三级安全教育;

2、三期材料吊装作业安全巡查,维修保养记录巡查;

3、现场临电使用安全巡查,配电箱巡检表巡查以及配电箱上锁情况检查;

4、9区公寓楼二遍腻子施工成品保护检查;

5、三期工程ALC墙板安装巡查;

6、外墙保温、涂料施工吊篮安全巡查,人员安全交底检查;

7、三期卸料平台安全巡查;

8、中心组团钢筋加工区临电使用安全专项检查;

八、物资采购等其他方面

1、食堂设计方案收集。
